小学校の改修・リノベーション完全ガイド|判断基準・工事・費用・補助金まで徹底解説

No Image

全国の公立小中学校施設は、その約6割が築40年以上を経過し、そのうち7割以上が改修を要するとされています(文部科学省)。多くの小学校が「そろそろ校舎に手を入れなければならない」段階に差しかかっている一方で、限られた予算のなかで何を優先し、修繕・長寿命化改修・建て替えのどれを選ぶべきかは、判断が難しいテーマです。本記事では、小学校の改修・リノベーションについて、現状データ・判断基準・工事別の要点・費用・補助金・進め方・よくある質問までを、教育施設の改修を専門とする立場から徹底的に解説します。

1. データで見る小学校施設の老朽化

まず、なぜ今これほど多くの小学校で改修が課題になっているのか、背景を数字で押さえておきましょう。

  • 公立小中学校施設は、第2次ベビーブーム期に一斉に建てられたものが多く、約6割が築40年以上を経過しています(令和6年時点、文部科学省)。
  • そのうち7割以上が改修を必要とする状態にあるとされます。
  • 令和10年度には、築40年超の割合が約67%まで増える見込みで、改修・建て替えの需要が一気に集中します。
  • 公立小中学校の約9割が地域の避難所に指定されており、防災の観点からも老朽化対策は先送りできません。

部材の経年劣化は、雨漏りや設備故障といった機能面の不具合だけでなく、外壁の落下や天井材の脱落など安全面のリスクにも直結します。だからこそ、計画的な改修が求められています。

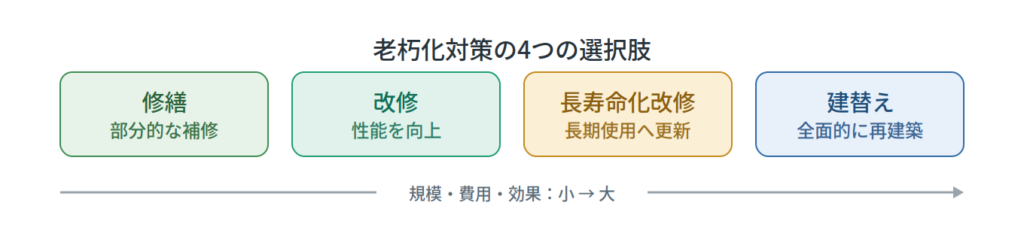

2. 小学校改修の3つの方向性と判断基準

小学校の施設整備は、大きく「修繕」「長寿命化改修」「改築(建て替え)」の3つに分けられます。どれを選ぶかで、費用も工期も、その後の使える年数も大きく変わります。

方向性内容費用・工期の目安
修繕不具合が出た部分を部分的に補修・更新する対症療法小・短期。ただし繰り返すと割高に
長寿命化改修構造躯体を活かしつつ、耐久性・設備・教育環境をまとめて更新し、長く使えるようにする改築の約6割の費用・工期も短め
改築(建て替え)既存を解体し、新築する大・長期。廃棄物も多い

国も、厳しい財政状況のなかで「築40年程度で建て替える」従来のやり方から、コストを抑えて建て替えと同等の教育環境を確保できる長寿命化改修へ重点を移す方針を示しています。適切に改修すれば、校舎を70〜80年程度使い続けることも可能とされます。

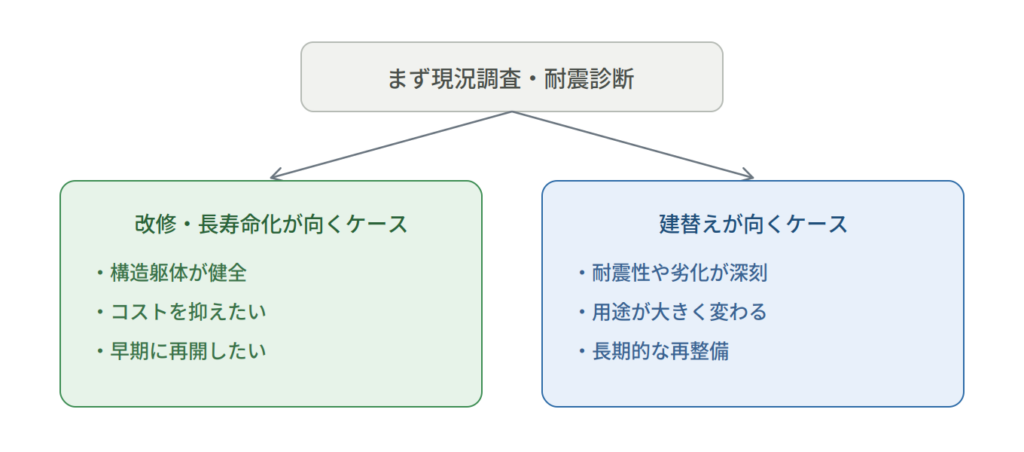

「改修か建て替えか」の判断基準

文部科学省の考え方では、改築とするか長寿命化改修とするかは、最終的に「整備とその後の維持にかかる費用の比較」で判断するものとされています。つまり、初期費用だけでなく、その後数十年の維持管理費まで含めたトータルコスト(ライフサイクルコスト)で比べることが重要です。判断には、コンクリートの中性化深さや鉄筋の腐食状況といった躯体の劣化状況調査が欠かせません。感覚ではなく、建物の実際の状態データに基づいて決めるのが原則です。

よくある誤解

「古いから建て替え」と短絡してしまうケースです。劣化が進んで見える建物でも、躯体が健全であれば長寿命化改修で再生でき、建て替えの約6割の費用で済むことも少なくありません。まず調査、それから判断が鉄則です。

3. 公立と私立で異なる進め方

公立小学校の場合

公立小学校の改修は、自治体(教育委員会)の予算と計画に沿って進みます。ほぼすべての自治体が「学校施設の長寿命化計画(個別施設計画)」を策定済みで、その中で建物ごとの優先順位が決まります。工事は公共工事として発注されるため、計画・設計・入札・施工の手続きが明確です。財源は、国の交付金・補助制度と自治体予算の組み合わせになります。

私立小学校の場合

私立小学校は、学校法人の経営判断で改修を進めます。安全性の確保に加え、施設の魅力が入学者募集に直結するため、「選ばれる学校」としての視点が重要です。資金面では、私学助成などの補助制度や、学校法人会計(基本金・減価償却)との整合を踏まえた計画づくりが求められます。理事会で投資判断を通すための資料づくりも実務上の鍵になります。

4. 小学校でニーズの高い改修【工事別】

① 非構造部材の耐震対策

耐震というと柱や梁の補強を思い浮かべがちですが、近年重視されているのが天井材・照明器具・窓ガラス・外装材・内装材といった「非構造部材」の耐震対策です。地震時にこれらが落下・脱落すると、大きなけがにつながります。特に体育館の吊り天井は、避難所機能の観点からも優先度が高い部分です。

② トイレの洋式化・乾式化

家庭ではほぼ洋式が当たり前になった今、和式中心・湿式(水を流す)の学校トイレは、子どもにとって使いづらく衛生面の不安もあります。洋式化と、床を濡らさない乾式化は、満足度が高く優先度の高い工事です。多目的トイレの設置は、バリアフリーと避難所機能の両面で意味を持ちます。

③ 空調(エアコン)の整備・更新

猛暑が常態化するなか、普通教室に加えて体育館や特別教室への空調整備が進んでいます。体育館は避難所にもなるため、断熱とセットでの空調設置が効果的です。整備にあたっては、受変電設備の電気容量や室外機の設置計画まで含めた設計が必要です。

④ ICT環境の整備

一人一台端末の活用に向けて、校内Wi-Fi・各教室の電源・大型提示装置などの整備が求められます。単に機器を置くだけでなく、配線ルートや教室レイアウトの見直しまで含めて考えると、使い勝手が大きく変わります。

⑤ バリアフリー化

スロープ・多目的トイレ・エレベーターなど、誰もが使いやすい校舎への対応です。避難所となる学校では、地域の高齢者や障害のある方の利用も見据えた配慮が求められます。

⑥ 長寿命化に必須の躯体対策

長寿命化改修では、見た目のリニューアルだけでなく、建物を長持ちさせる躯体の対策が土台になります。RC造(鉄筋コンクリート造)の場合、コンクリートの中性化対策、鉄筋の腐食対策、鉄筋のかぶり厚さの確保といった工事が基本です。さらに、耐震性が不足している建物では、長寿命化に合わせて耐震確保の工事も同時に実施するのが原則です。

⑦ 内装の刷新・木質化

床・壁・建具の更新や、木のぬくもりを取り入れた内装は、子どもが落ち着いて過ごせる環境づくりに役立ちます。共用部から段階的に整えるのが現実的です。

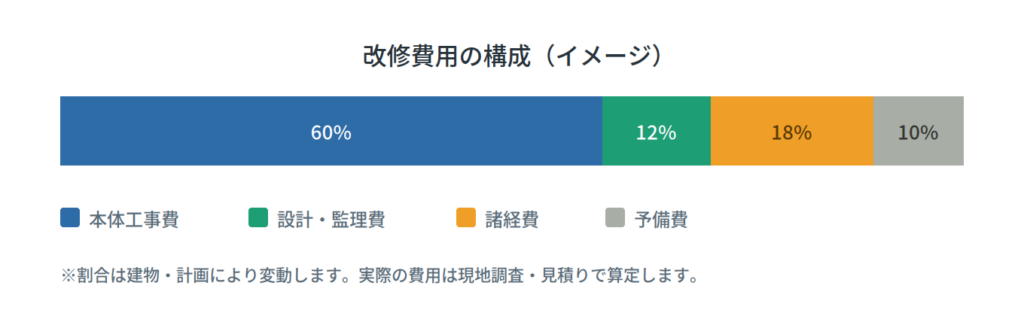

5. 費用の考え方

改修費用は、対象範囲・工事内容・建物の規模や構造によって大きく変わるため、「坪いくら」と単純化するのは危険です。重要なのは次の3点です。

  • ライフサイクルコストで考える:建物は建てて終わりではなく、その後の保全費・修繕費・光熱費が建設費の4〜5倍に達する例もあります。初期費用の安さだけで判断しないことが大切です。
  • 中長期修繕計画で平準化する:屋上防水・外壁・設備更新など、時期の近い工事をまとめ、足場や工期を共有すると、トータルコストを抑えられます。
  • 優先順位を客観データで決める:劣化状況調査の結果に基づき、安全と機能に直結する部分から手を入れます。

6. 使える補助金・財源

小学校の改修には、公的な支援制度を活用できる場合があります。

  • 公立:国の学校施設環境改善交付金長寿命化改良事業などが代表的です。長寿命化改良事業は、築40年以上の建物を対象に、躯体の耐久性向上やライフラインの更新、教育環境の改善をまとめて行う事業で、国が費用の一部を負担します。
  • 私立私学助成の枠組みで、施設の高機能化・防災機能の強化・環境に配慮した施設づくりなどが対象になり得ます。
  • テーマ別:耐震・トイレ・空調・ICT・バリアフリーなど、目的別の支援が国や自治体に用意されている場合があります。

制度ごとに対象・要件・年度の締切が異なり、施設整備系は年度の早い時期に締切が来ることも多いため、計画の早い段階で確認し、設計を制度に合わせて組み立てるのが採択への近道です(金額・要件・期限は必ず最新の公募要領や所管庁でご確認ください)。

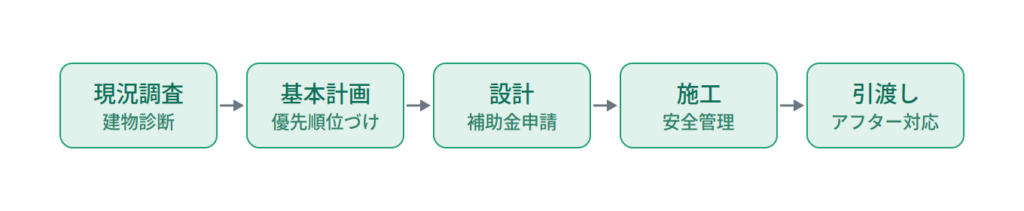

7. 改修の進め方(工程)

小学校の改修は、おおむね次の流れで進みます。

  1. 現況調査・劣化状況調査:既存図面・検査済証の確認、コンクリート中性化や鉄筋腐食などの躯体調査
  2. 基本計画・優先順位づけ:調査結果をもとに、修繕/長寿命化/改築の方向性と工事範囲を決定
  3. 設計・補助金申請:新しい教育環境に合わせた設計と、使える制度への申請
  4. 施工:在校児童の安全を最優先に、工程を管理して工事
  5. 引渡し・アフター:完了検査と、その後のメンテナンス計画

各段階の期間は規模により異なりますが、調査・設計に相応の時間がかかるため、着工したい年度から逆算して前年度以前から準備を始めるのが現実的です。

8. 在校児童がいる中での工事の注意点

小学校の改修は、授業を続けながら行うのがほとんどです。だからこそ、子どもの安全管理が最優先になります。

  • 工事範囲を明確に区画し、児童の動線と完全に分離する
  • 粉塵・騒音・においの対策を徹底する
  • 資材搬入の時間帯を、登下校や授業に配慮して調整する
  • 夏休みなどの長期休暇に、影響の大きい工事を集中させる
  • 保護者・近隣への事前説明を丁寧に行う

これらの学校現場特有の配慮ができるかどうかは、施工会社選びの重要な判断材料になります。

9. よくある失敗と対策

  • 調査を省いて工事を急ぐ → 必要な対策を外したり過剰投資になったりする。まず劣化状況調査から。
  • 単年度の工事費だけで判断する → 維持費まで含めたライフサイクルコストで比較する。
  • 補助金を工事直前に探す → 設計段階から制度に合わせて計画する。
  • 価格だけで施工会社を選ぶ → 在校中の安全管理やアフター対応まで含めて総合評価する。
  • 見た目のリニューアルに偏る → 躯体・設備など「見えない部分」の対策を土台に据える。

10. よくある質問(Q&A)

Q. 古い校舎でも長寿命化改修できますか?
A. 躯体(構造体)が健全であれば、劣化が進んで見える建物でも再生できる場合が多くあります。適否は劣化状況調査の結果と費用比較で判断します。

Q. 長寿命化改修と建て替え、どちらが安いですか?
A. 一般に長寿命化改修は改築の約6割の費用とされ、工期も短めです。ただし躯体の状態によっては建て替えが妥当なこともあり、最終判断はトータルコストの比較で行います。

Q. 工事は夏休みだけで終わりますか?
A. 内容によります。小規模な内装・トイレ改修などは長期休暇に収められることもありますが、大規模改修は複数期に分けて計画するのが一般的です。

Q. 耐震化は終わっているのに、まだ改修が必要ですか?
A. 構造の耐震化とは別に、天井・照明・窓ガラスなど非構造部材の耐震対策や、老朽化した設備の更新が残っていることが多くあります。

Q. 費用の相場を教えてください。
A. 範囲・内容・規模で大きく変わるため、一律の相場提示は困難です。現況調査のうえで概算をお出しするのが正確です。

まとめ

小学校の改修・リノベーションは、老朽化への対応と、これからの学び・安全・快適性への対応を両立させる投資です。ポイントは、①劣化状況調査から始める、②修繕・長寿命化・建て替えをトータルコストで判断する、③補助金を設計段階から織り込む、④在校児童の安全に配慮できる施工パートナーを選ぶの4点。感覚ではなくデータに基づいて計画すれば、限られた予算でも最大の効果を引き出せます。
